毕女士的家
开工进场15.10.21
进场前与业主一起再次确认施工时间和材料,以及施工项目,按照方案施工。

交底15.10.22
与相关人员沟通好内容和细节问题,核对清楚。
测量放线15.10.23
所有尺寸、建筑物关系进行校核,平面、立面、大样图所标注的同一位置的建筑物尺寸、形状、标高是否一致;室内外标高之间的关系是否正确。

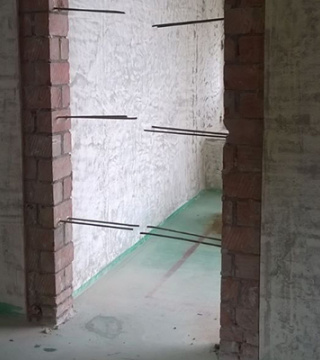

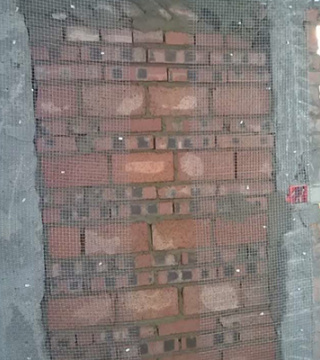

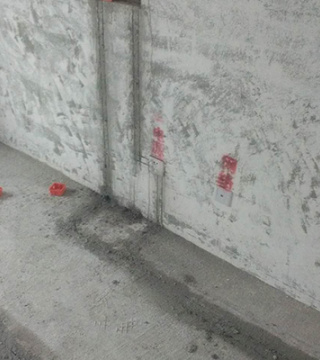

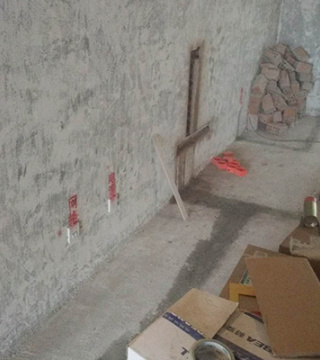

墙体拆改15.10.25
根据房屋情况及设计方案进行拆墙、砌墙;其余地方表面无损毁,方便后续装修工程。

冷热供水15.11.01
冷、热水管均为入墙做法,开槽时需检查槽的深度,冷热水管不能同槽。

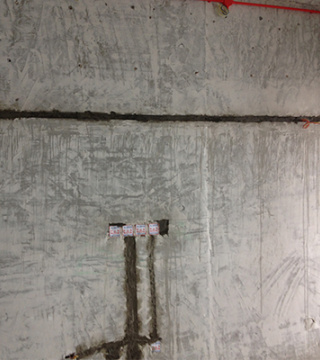

强弱电15.11.05
定位完成后,电工根据定位和电路走向,开布线槽,线路槽很有讲究,要横平竖直。
水电路补槽15.11.07
水泥砂浆填补密实,注意地面保护。

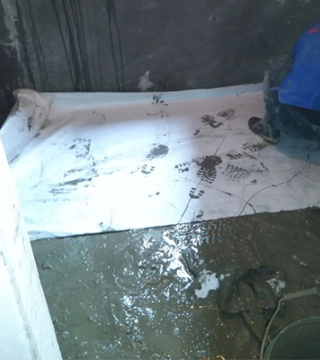

厨卫防水15.11.09
给水系统打压试验0.6-0.8MPa,半小时压力下降不大于0.03MPa,同时检查管路及各连接点不得渗漏。

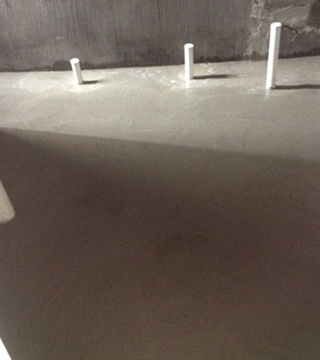

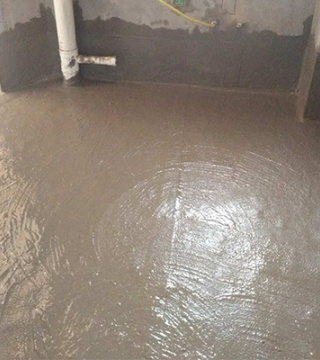

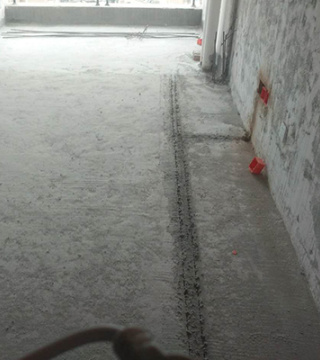

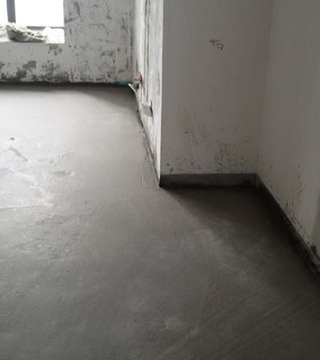

地面找平15.11.13
绝不混用不同品种、不同标号的水泥。采用的砂应为中砂,其含泥量不应大于3%。

瓷砖铺贴15.11.17
铺砖前进行预排,尽量减少非整砖的使用。铺贴后用专用锤子轻轻敲打紧实。

吊顶安装15.11.24
吊顶高度适中,基层清洁,和底子灰结合牢固,无空鼓。

批腻子15.12.01
现场油漆工进行粉刷批腻子,为后续工作做准备。
乳胶漆15.12.01
表面无毛细孔,无明显色差,无掉粉,整体平整、光洁。

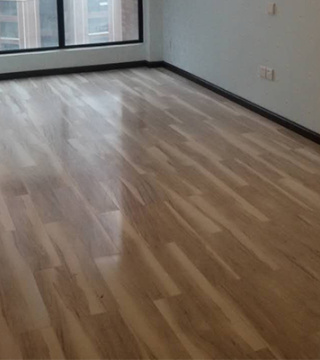

地板安装15.12.05
铺装定尺或不定尺长的实木地板时,纵向相邻板块宜相互排紧,横向相邻板块预留伸缝宽度应符合设计要求。

厨柜安装15.12.16
封线平直光滑,接头精细,柜体和台面结合严密,吊柜安装牢固、平直,门板横平竖直,门间间隙均匀,开合顺畅,台面无裂纹。

灯具安装15.12.18
灯具根据预留点位进行安装调试,结合处牢固。

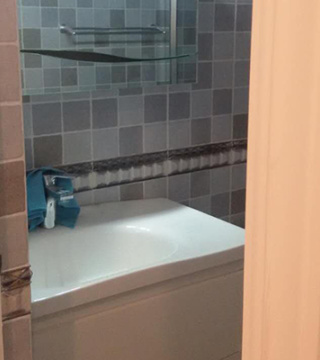

洁具五金安装15.12.19
安装时依据水路、电路图确定水管、电线的位置,一定要避开水管、电线,防止打破水管,打断电线。

木门安装15.12.21
3面先用木条赛满套板与墙之间的空隙。然后调整左右以及垂直度,这样才能保证后面门扇安装上去能跟门套紧密贴合没有缝隙。最后再用钢钉固定。
